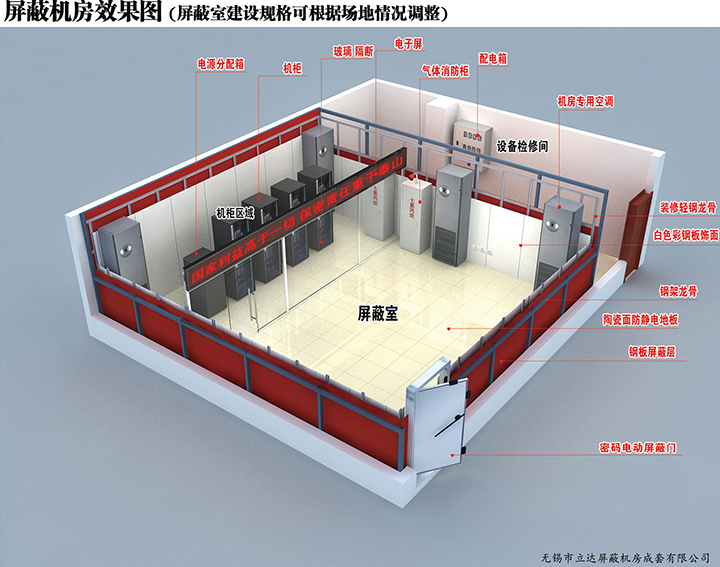

屏蔽機房工程安裝步驟及要求
屏蔽工程建設方案
為了更好地建設安裝屏蔽機房工程,我們除了要采用符合標準的屏蔽材料外,也要按照相關安裝步驟及要求進行實際施工作業,切實提高屏蔽工程建設質量。接下來就由立達屏蔽小編給大家介紹一下屏蔽機房工程安裝步驟及要求,感興趣的朋友可以了解一下。
屏蔽殼體安裝、焊接步驟及要求:
屏蔽底板坐落在底架上。底架由40×60×2.5方管焊接成方格狀地龍骨,龍骨間距600*600。龍骨間距保證上方抗靜電地板支架垂直坐落其上,從而使地板不產生晃動,鋼板不響動。底架與原基建地面要保證絕緣,所以在底架下面均勻鋪設100×100×10厚絕緣墊塊(根據需要),間距600×600。絕緣墊塊與原基建地面粘接牢固。且地龍骨需用事先設計好的有絕緣處理的預制件進行與建筑地的連接、固定。按設計圖紙在基建地面上彈橫縱線。然后將絕緣墊塊準確布置。再將事先在廠內加工好的矩形空心鋼按圖紙要求布置位置并且隨后焊接。清理現場施工垃圾,并組織相關人員檢查、搖測絕緣電阻。
頂部采用事先設計好的有絕緣要求的吊掛件(根據需要)將頂部與建筑頂連接。待框架施工完成后,經檢驗合格后進行防銹處理。
安裝焊接屏蔽底板時,將所有底板按圖排列放在底架上,從一側與底架拼齊,對齊縫,并用夾緊器夾緊,然后進行塞焊定位。接下來鋼板模塊全部點焊,焊點間距400左右,焊點長6mm左右。點焊時先點焊每個邊的中點,逐漸向角部延伸,并使底板緊貼地梁。底板點焊結束后進行滿焊。焊接完成后,測量尺寸與圖紙對照。
墻板先從一角板一塊一塊或兩塊焊好后順序拼裝,門上墻板待門安裝完成后在拼裝,有通風波導窗的墻板應先焊好通風波導窗后再進行拼裝。每拼裝一塊墻板應與底板和鄰板邊對齊。先分段點焊(要求同上)后進行滿焊。上頂板前,應將一個跨度的幾塊板焊在一起,并保證每個跨度有4‰的起拱度。拼裝時應先舉起一頭將其鉤在墻板上,然后舉起另一頭裝在合適的位置上,對齊各邊后夾緊,點焊、滿焊。
以上就是對屏蔽機房工程安裝步驟及要求的介紹,希望對您有所幫助。更多關于屏蔽工程建設知識要點,盡在立達屏蔽官網,歡迎大家前往瀏覽閱讀。
